尼泊爾馬楠馬相迪水電站順利實現導截流

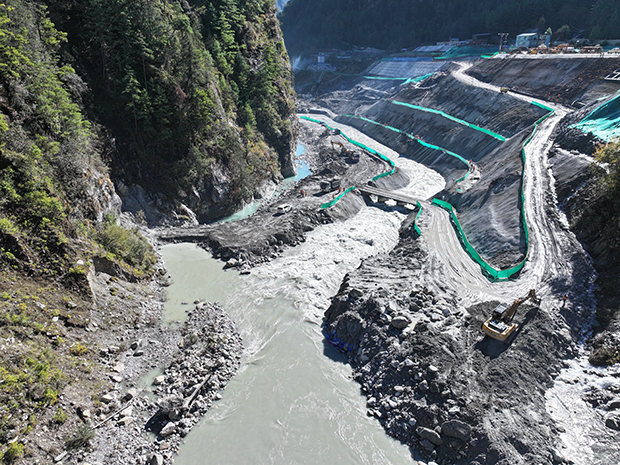

尼泊爾當地時間2025年11月1日15時45分,由四川能源發展集團聯合尼泊爾布特瓦爾電力公司、成都興城投資集團有限公司、四川省清源工程咨詢有限公司共同投資開發的尼泊爾馬楠馬相迪水電站(135MW)成功實現導截流。這一重要節點的順利完成,標志著大壩主體工程施工正式拉開序幕,項目建設全面提速,進入關鍵推進階段。這不僅是工程建設的重要里程碑,更是馬相迪流域梯級開發進程中的重要標志性成果。

自前期梯級規劃調整工作啟動以來,項目歷經八年艱苦攻堅,先后克服了新冠疫情影響、特大洪水、復雜地質條件以及多重外部不確定因素等挑戰。四川省清源工程咨詢有限公司項目團隊與各參建單位密切協作、深度融合,常駐現場持續跟蹤,結合工程實際條件,先后完成多項設計優化與調整工作,有力保障了道路通暢、首部開挖及明渠、圍堰施工等關鍵節點順利實施,為導截流成功奠定了堅實基礎。
四川省清源工程咨詢有限公司始終秉持“以技術促投資、以責任護工程”的核心理念,全力保障工程安全、質量與投資效益。公司將繼續與各合作伙伴攜手并進,堅守專業、履行擔當,確保工程建設安全優質推進,助力項目早日建成投產,打造綠色、高效、可持續的標桿水電工程。

馬相迪梯級水電項目簡介
馬相迪梯級水電項目是四川省參與“一帶一路”建設的重點示范工程,也是中尼電力合作的優先推進項目。項目位于尼泊爾西部甘達基地區境內,自上而下共布置三級電站:
(1) 馬楠馬相迪水電站(135MW)
(2) 下馬楠馬相迪水電站(135MW)
(3) 上馬相迪-2水電站(約327MW)
梯級總裝機容量約600兆瓦,采用引水式開發方式,總投資約12億美元,建設模式為BOT(建設-運營-移交),項目開發、建設及運營期為35年,按分級、分時序方式實施。
其中,馬楠馬相迪水電站為梯級首級電站,屬Ⅲ等中型引水式工程,裝機容量135兆瓦,總投資約3.22億美元,計劃工期42個月。工程由首部樞紐、引水系統及廠區樞紐組成,建成后年均發電量約7.12億千瓦時,將為尼泊爾西部電力供應與區域經濟發展提供重要支撐。
